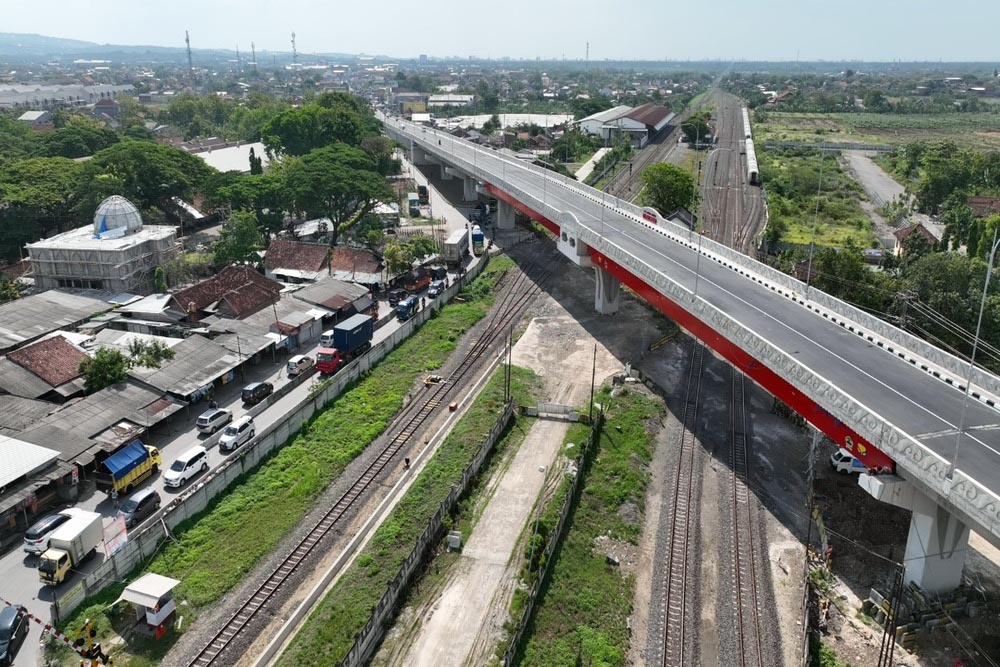

Fly over Ganefo, Mranggen Kabupaten Demak /Ist
Harianjogja.com, DEMAK -- Proses pembangunan jembatan layang (fly over) Ganefo, Mranggen Kabupaten Demak, rampung 100 persen. Mulai 28-30 September, ruas ini akan diujicoba dan rencananya beroperasional penuh, pada awal Oktober 2022.
Kepala Dinas Dinas Pekerjaan Umum Bina Marga dan Cipta Karya (DPU BMCK) Jateng Hanung Triyono menjelaskan, proses pengerjaan dimulai pada 8 Oktober 2020 dan rampung pada 22 September 2022. Selama uji coba, jembatan hanya boleh dilewati kendaraan kecil dengan tinggi maksimal 2,1 meter. Sementara kendaraan besar seperti truk dan bus, masih memakai jalan eksisting di bawah jembatan.
Ia mengatakan, sarana jalan seperti lampu penerangan telah terpasang dan berfungsi. Penyempurnaan dilakukan pada marka jalan, dan pada detil motif pada parapet (pagar pengaman) jalan.
"Kita uji coba layak fungsi dalam tiga hari. Tidak ada kendala, lampu menyala, marka akan dipermanenkan. Oktober nanti bisa dinikmati semua kendaraan," ujarnya, Rabu (28/9/2022). Selama uji coba, DPU BMCK Jateng bersama instansi terkait akan melakukan evaluasi. Terutama di sisi keselamatan dan kelancaran arus lalu lintas. Untuk itu, pihaknya juga bekerjasama dengan Polres Demak dan Dishub Demak.
Hanung mengatakan, FO Ganefo dibiayai oleh APBD Provinsi Jawa Tengah, dengan sistem multi years di tahun 2020, 2021 dan 2022. Anggaran yang dikucurkan mencapai Rp109,03 miliar. Ia berharap, pembukaan FO Ganefo bisa mengurai kemacetan dan menjadi alternatif jalan di pantai utara Jawa.
Mengingat, pada jalan nasional Pantura sedang dilakukan perbaikan di Jembatan Wonokerto. Hanung berpesan, agar warga pengguna jalan tetap berhati-hati meskipun jalan telah lancar. Mengingat, selepas FO Ganefo terdapat titik-titik kepadatan di Pasar Mranggen dan perkampungan.
Project Manager FO Ganefo Fanny Zuriansyah mengatakan, setelah tanggal 30 September 2022, jalan eksisting di bawah jembatan akan ditutup. Jika lancar, penutupan dilakukan pada pukul 20.00, sehingga semua kendaraan sudah mulai menggunakan jembatan. Ia merinci panjang jembatan dari zona 1 ke zona 2 mencapai 600 meter (panjang total 1.300 meter).
Total ada sembilan span dengan dua span utama di atas rel kereta api. Adapun, beban maksimum yang bisa ditopang mencapai 100 ton. Fanny mengatakan proses pengerjaan memakan waktu 715 hari kalender, dengan dua sif. "Harapannya semoga FO Ganefo setelah difungsikan bisa memperlancar lalu lintas yang menghubungkan Kota Semarang dengan kota pendukung lainnya terutama menuju Demak dan Purwodadi," pungkas Fanny.
